又到了工程播報的時候啦,各位業主們是不是早就等的不耐煩了呢?天氣變冷以后,工地的施工環境變得更加艱苦,在這里代表所有業主們向辛苦堅守在寒冷工地上的工人們說一聲:“師傅,您辛苦啦!”,好了,話不多說,就讓小編代替各位業主們?nèi)タ纯丛蹅兗业墓こ踢M(jìn)度吧!

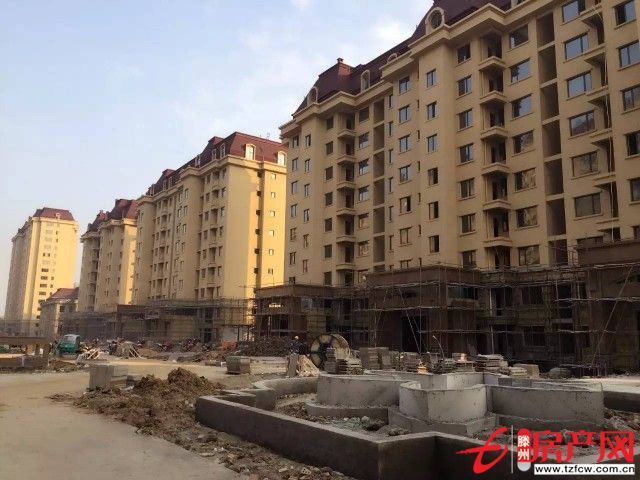

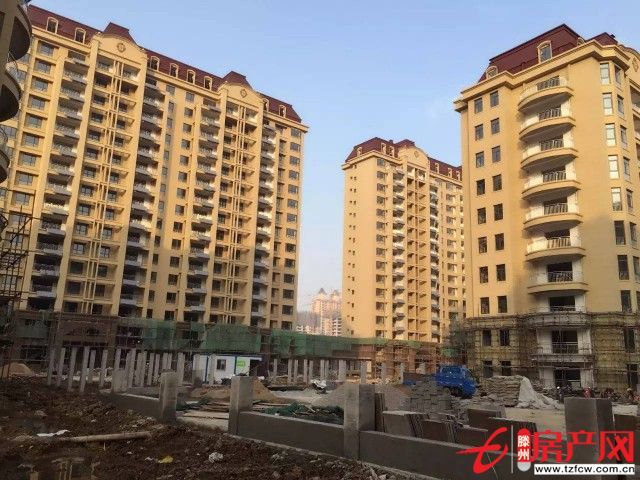

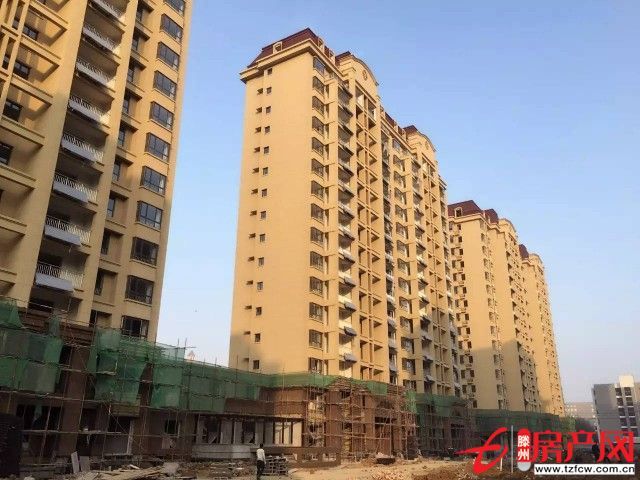

1、外墻真石漆噴涂95%。

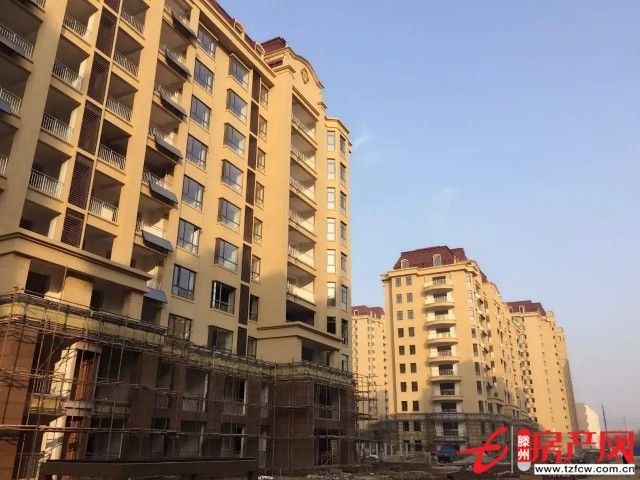

2、1#、6#、10#樓及大門大理石干掛完成95%,其他樓龍骨施工完成95%,石材干掛40%。
3、內墻膩?zhàn)油瓿?5%,窗框安裝完成,窗扇安裝85%。
4、樓梯欄桿完成90%,陽臺欄桿安裝95%,太陽能支架安裝完成,集熱板安裝70%。

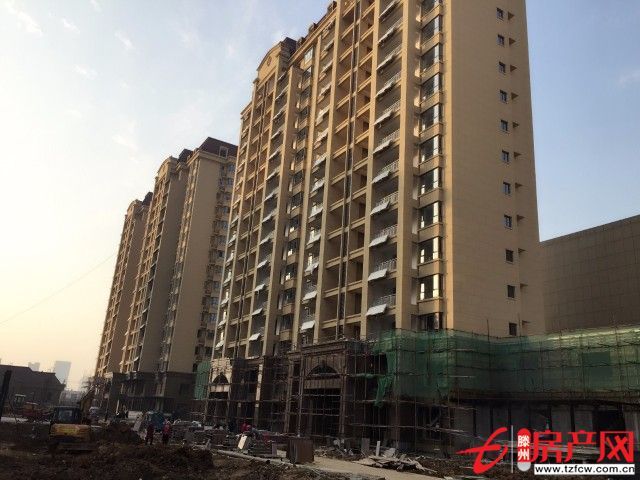

5、電梯安裝80%,入戶門安裝85%(2#、3#未裝),防火門安裝40%,室內公共區域鑲貼完成40%。
6、室內排水管道施工完成,給水管道完成,室內防水施工完成。
7、室外管網檢查井完成85%,雨污水管網完成85%。
8、燃?xì)夤艿劳瓿?0%,自來水主管道完成90%,熱力管道完成95%。

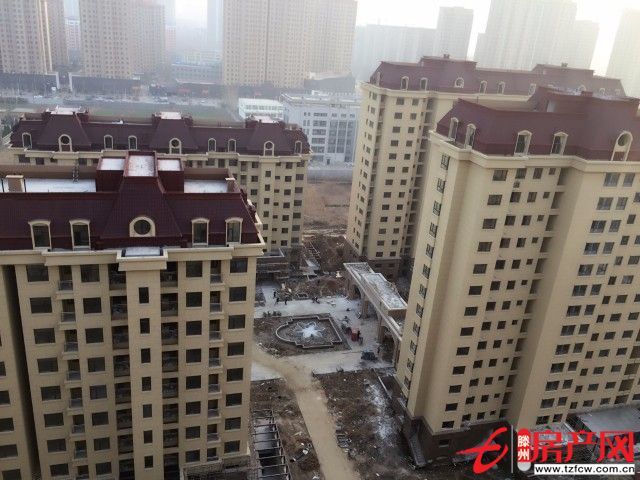

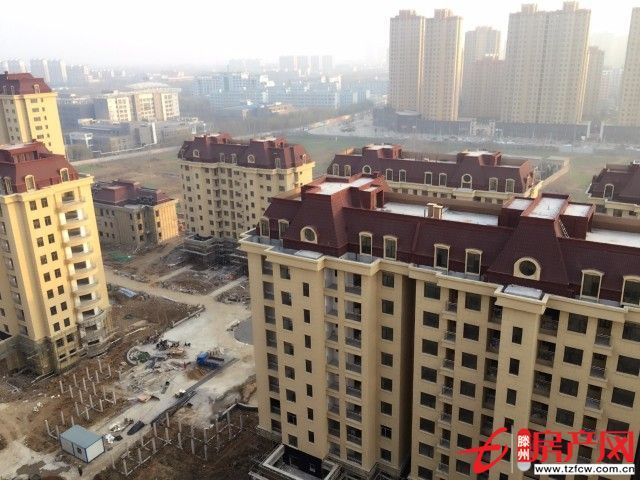

9、車庫地面完成,車庫頂回填土完成95%,地下車庫頂板防水完成,屋面工程完成。

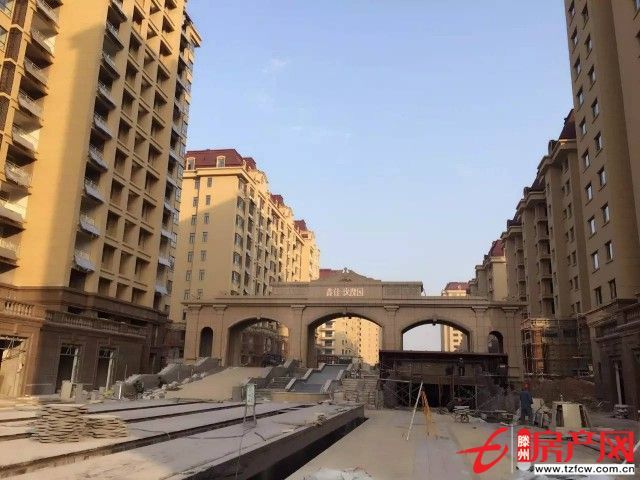

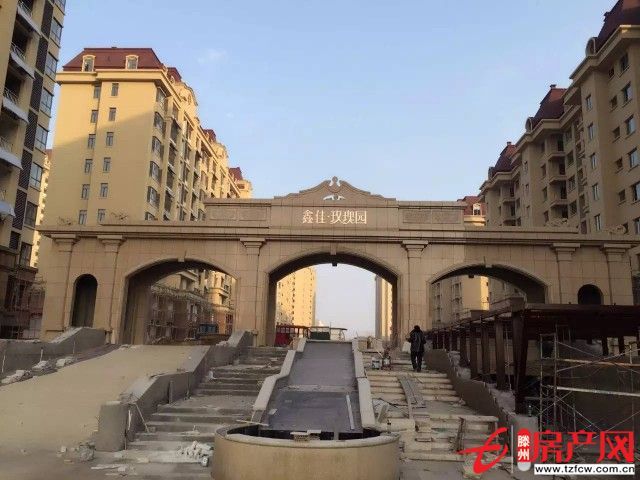

10、小區道路基礎完成,大門景觀完成75%,小區景觀小品結構完成40%。
11、小區消防工程完成85%。
